Nun bau: was sie wissen müssen

08-04-2018
Wasserversorgung

Der Brunnenbau ist einer der wichtigsten und wichtigsten Abschnitte des technischen Teils des Projekts für den Bau einer Struktur. Um ein solches Projekt kompetent zu erstellen, müssen die Komponenten dieses Entwurfs und deren Zweck verstanden werden.

Wir werden darüber sprechen, woraus der Brunnen besteht und wie seine Teile zusammenwirken.

Das Design wird bereits in der Designphase festgelegt.

Gerätebrunnen

Allgemeine Bestimmungen

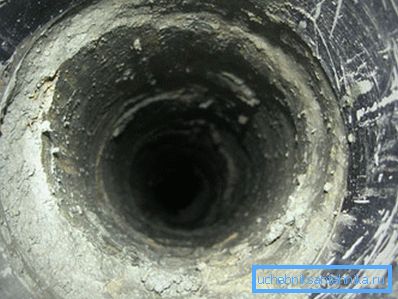

Die Lage des Bohrlochs relativ zu den Gesteinsschichten.

Jede Konstruktion beginnt bekanntlich mit dem Entwurf. Eine der wichtigsten Fragen, die als Ergebnis der Entwurfsarbeit zu beantworten ist, ist ein konkretes Aussehen, das das artesische Brunnendesign annehmen wird..

Entwickeln und verfeinern Sie das Design der zukünftigen Struktur in Übereinstimmung mit den einen oder anderen spezifischen Bohrbedingungen, die für das Gebiet charakteristisch sind.

Das ultimative Ziel ist es, die Aufgabe zu erledigen, das heißt:

  • Erreichen der Designtiefe des Bodens, wodurch die geplante Wassermenge pro Zeiteinheit während der voraussichtlichen Nutzungsdauer erzeugt werden kann;
  • Erfolgreiche Entdeckung des Aquifers. Dies ist eine notwendige Bedingung für den korrekten Betrieb der Struktur, da nicht nur die Strömungsgeschwindigkeit, sondern auch die Qualität des erzeugten Wassers davon abhängt, wie gut die Öffnung und die Entwicklung des Aquifers durchgeführt werden.
  • Möglichkeit der Durchführung des gesamten Komplexes der geplanten Arbeiten, einschließlich Forschung, Erkundung, Bergbau usw.

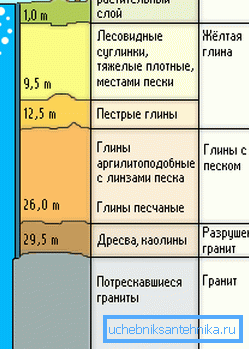

Die Struktur des Objekts hängt von der Zusammensetzung und Struktur des Abschnitts ab.

Gleichzeitig beeinflussen die folgenden Faktoren die Konfigurations- und Entwurfsparameter eines Wells:

  • Auswahl gemäß den Daten der geologischen Erkundungsmethode der Bohrungen und der Passage problematischer Abschnitte des Abschnitts. Die verwendete Ausrüstung und die Komplexität der Befestigung des Rumpfes durch Ummantelungen, Manschetten, Drüsen und andere Vorrichtungen hängen von der verwendeten Gesteinsmethode ab.
  • Die Komplexität und Merkmale der Struktur des geologischen Abschnitts. Es ist wichtig, alle möglichen Komplikationen zu berücksichtigen, die mit den Problembereichen und Merkmalen der Rasse verbunden sind. Es ist notwendig, sofort die Bohrausrüstung und die Methoden zur Isolierung nicht genutzter Produktionen sowie die Methoden zum Schutz der Welle vor Einstürzen, Erdrutschen und Überläufen auszuwählen.
  • Der Zweck des Brunnens. Abhängig vom extrahierten Mineral kann das Bauelement stark variieren, einschließlich Tiefe, Durchmesser, Material, Ausrüstung usw. Eine separate Gruppe besteht aus Forschung, Intelligenz, parametrischen Objekten und anderen speziellen Objekten.
  • Die Methode zum Öffnen des Aquifers. Ein wichtiger Faktor, der den Aufbau und das Design von Produktions- und Filterrohren, Sumpf, Maschineninjektion und vielen anderen Teilen des Bohrlochs bestimmt.

Wenn Sie die Eigenschaften der Gesteine ​​in der Scheibe kennen, können Sie die Kategorie der Bohrbarkeit bestimmen und die Ausrüstung aufnehmen.

Beachten Sie! Die Gestaltung der Anlage muss den Vorschriften und Bestimmungen der Verordnungen des Gosgortekhnadzor der Russischen Föderation sowie den Anforderungen zum Schutz des Baugrundes und der Umwelt entsprechen. Das Projekt der künftigen Einrichtung muss von den Kontrollbehörden genehmigt werden, hauptsächlich in der Bezirksverwaltung des Gosgortekhnadzor der Russischen Föderation und der SES.

Für den Zeitraum der produktiven Formation wird die Auswahl und Begründung der Struktur reduziert, um die besten Bedingungen für den Wasserfluss zu gewährleisten.

Dieser Teil des Brunnens sollte in der Lage sein, solche Probleme zu lösen:

  1. Bereitstellung und Umsetzung der besten Bedingungen für die Entwicklung und Entwässerung des produktiven (Aquifer) Reservoirs;
  2. Einstellen der Parameter der Bestattung des Objekts im Grundwasserleiter des Gesteins, der die produktivste langfristige Produktion von Trinkwasser ermöglichen kann;
  3. Hochwertige, effektive Isolierung der Produktionsschicht von angrenzenden und benachbarten Aquiferen, um Überlauf und Wassermischung zu vermeiden;
  4. Schutz des produktiven Aquifers vor den schädlichen Auswirkungen der Zementschlämme, die bei der Zementierung verwendet werden, oder die vollständige Verringerung der Auswirkungen dieses Einflusses auf die Permeabilität des Wasserreservoirs.
Das Foto zeigt das Ergebnis einer kompetenten Planung und Umsetzung des Projekts.

Um die Grundparameter der Struktur und die notwendigen Maßnahmen während des Baus des Bohrlochs zu bestimmen, wird eine Studie des geologischen Abschnitts durchgeführt, anhand dessen die Schlussfolgerungen bezüglich des Ortes und der Eigenschaften der Hauptintervalle gezogen werden, die durch Gehäuse isoliert werden müssen.

Dies kann Intervalle für katastrophale Akquisitionen, hochplastische Tone, salzhaltige Schichten, Grundwasserleiter, lose Steine ​​und Intervalle mit nicht kompatiblen Bohrbedingungen umfassen.

Ummantelungssäule

Zur Verstärkung des Bohrlochs mit Metall- oder Kunststoffrohren.

Ein Futterrohrstrang ist ein System von Rohren, die in das Bohrloch abgesenkt werden, um es zu verstärken und gefährliche Schichten und Schichten mit inkompatiblen Bohrbedingungen zu isolieren. Dies ist eines der Hauptsysteme für die Planung des Bergbaus und nicht nur der Brunnen.

Nach Termin und Gerät gibt es vier Haupttypen von Gehäusen:

  1. Richtung Dies ist der Name des obersten Rohrs, das hauptsächlich zum Schutz des Mundes der Struktur vor Erosion und Erdrutschen installiert ist.
  2. Dirigent Es kann mit dem Aufbau beginnen, die Rolle der Richtung spielen und es fortsetzen. Es wird verwendet, um die oberen losen Schichten des Abschnitts vor dem Einsturz zu schützen, Grundwasserleiter zu isolieren und (falls erforderlich) Blowout-Ausrüstung am Bohrlochkopf zu installieren.
  3. Zwischenstufe Es wird verwendet, wenn beim Bohren tieferer Schichten Komplikationen auftreten, um darüberliegende Intervalle zu fixieren und zu isolieren, deren Bohrbedingungen nicht mit den Bohrbedingungen nachfolgender Gesteinsschichten vereinbar sind. Mit dem Durchgang desselben Typs werden keine haltbaren und stabilen Schichten verwendet;
  4. Betriebsbereit. Der untere Teil der Kolonne dient zur Gewinnung von Wasser und zur Isolierung unerwünschter Horizonte.

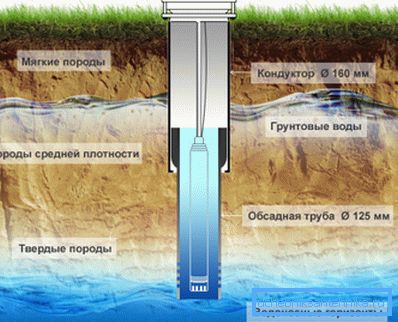

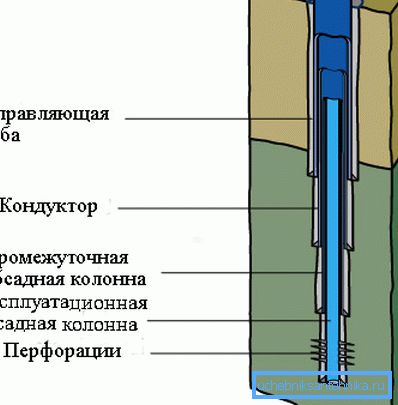

Das Schema der gegenseitigen Anordnung des Gehäuses.

Am Gerät der Leitstelle kann das Betonglas von ZhB oder Ringen verwendet werden. Die Verwendung von Stahlgehäusen mit großem Durchmesser ist ebenfalls zulässig.

Für die Installation wird ein Loch mit einer Tiefe von 4–8 Metern bis zum Vorkommen resistenter Bodengesteine ​​gebohrt, die meistens eine wasserdichte Sohle für den Grundwasserhorizont sind.

In das Loch wird ein Rohr der erforderlichen Länge und des erforderlichen Durchmessers eingebaut, wonach der Raum zwischen den Rohrwänden und dem Loch mit Bruchstein und Zementmörtel gefüllt wird, um ein Überlaufen des Wasserrohrs und des Grundwassers der Sandformation zu vermeiden.

Die Mündung ist mit einer Betonschale oder einem Stahlmantel verstärkt.

Als nächstes wird eine Baustelle mit einer Tiefe von 50 bis 400 Metern entwickelt, und die nächste Säule wird in einen Bohrschacht eingebaut - ein Leiter - bestehend aus geschweißten Stahlrohren. Der Ringraum wird auch zementiert, um Problembereiche besser zu isolieren.

Durch die Installation des Leiters können Sie Problembereiche des Schnittes verstärken und isolieren.

Versuchen Sie dann, die Mine bis zur Designtiefe zu bohren. Wenn dies fehlschlägt, ruht die Schnecke gegen die komplizierenden Horizonte und es ist notwendig, unvorhergesehene oder für die Nutzung nicht vorgesehene Produktionsschichten zu überlappen, dann wird eine Zwischensäule in das Fass eingebaut.

Dann kann der Vorgang mehrmals wiederholt werden und die Anzahl der Zwischensäulen nimmt in diesem Fall zu.

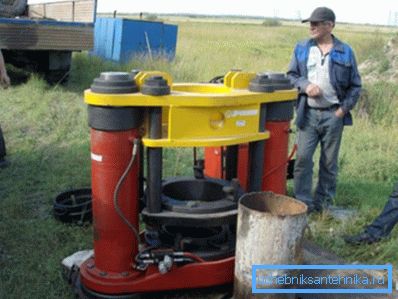

Während des Bohrvorgangs kann es erforderlich sein, Zwischengehäusefäden zu installieren.

Schließlich wird beim Erreichen der geplanten Tiefe der Bohrlochsohle ein Förderstrang installiert, der direkt für die Gewinnung und Gewinnung von fossilem Wasser auf die Oberfläche ausgelegt ist.

Ganz unten, am Schuh, gibt es eine Zone mit Perforation des Rohrs (Filtersäule) und Zementstein, die dazu dient, Wasser aus großen Brunnenpartikeln zu sammeln und aus dem Brunnen zu filtern.

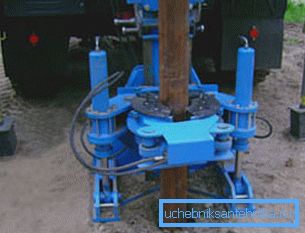

Der Bauprozess endet mit der Installation der längsten - Betriebs - Säulen.

Beachten Sie! Der Gehäusespalt wird ebenfalls mit Zementschlamm zementiert, wofür am unteren Ende des Rohrs eine Zementmanschette hergestellt wird, die verhindert, dass die Lösung in den Aquifer eindringt. Für die Befestigung der Oberrohre werden hierfür spezielle Dichtungen verwendet.

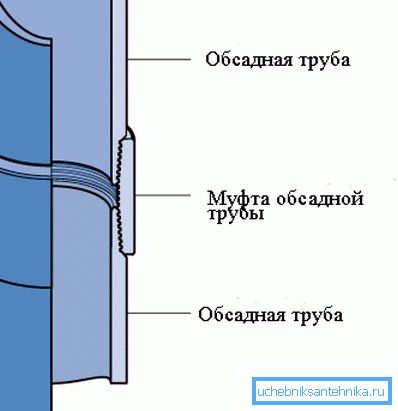

Das Diagramm zeigt die Methode zum Verbinden des Gehäuses in einer Schnur.

Rohrverbindungen in den Säulen werden mit Gewindekupplungen mit multidirektionalem Gewinde hergestellt. Für die Artikulation der Säulen können verschiedene Adapter mit konischem Querschnitt verwendet werden, wobei die Verwendung von Stopfbuchsen optional ist.

Genehmigungen

Untergrundbohrungen sind gesetzlich geregelt und werden entsprechend kontrolliert.

Wenn Sie sich entscheiden, einen Brunnen auf Ihrer eigenen Website mit eigenen Händen oder unter Beteiligung einer professionellen Organisation zu errichten, benötigen Sie eine Erlaubnis.

Anders gesagt: Es wird Ihnen kaum gelingen, einen artesischen Brunnen selbst zu bohren, und die Bohrfirma wird nicht einmal die Möglichkeit eines Arbeitsbeginns diskutieren, wenn keine zulässigen Dokumente vorliegen.

Um sie zu erhalten, wenden Sie sich an die lokale Behörde - das geodätische Zentrum. Das Geozentrum Ihres Gebiets wird die Angemessenheit der Bohrungen prüfen. Wenn Sie keine alternativen Wasserversorgungsquellen haben, erhalten Sie höchstwahrscheinlich eine vorherige Genehmigung.

Als nächstes nehmen Sie alle Arten von Inspektionsstellen, die das Gelände untersuchen und die Wasservorräte in diesem Grundwasserleiter unter Berücksichtigung der bereits gebauten und genutzten Brunnen bewerten.

Sie benötigen Informationen über die anstehenden Arbeiten und Aktivitäten: das Design und die Tiefe des Brunnens, die genaue Position des Standorts, die geschätzte Menge an gepumptem Wasser und die Bohrtechnologie.

Nach Ihrer Behandlung führen Experten eine Reihe von Studien und Inspektionen durch.

Auf der Grundlage der von Ihnen bereitgestellten Informationen entscheidet die Expertengruppe, ob die verbleibende Flussrate der Quelle ausreicht, um Ihren Wasserbedarf zu decken, ohne die Funktion des Ökosystems der Region zu beeinträchtigen.

Der Unterricht beinhaltet auch das Testen Ihrer Fähigkeit, die notwendige sanitäre und technische Sicherheit des Gebiets zu gewährleisten (die Möglichkeit, eine Sperrzone um den Bohrlochkopf zu schaffen, Klärgruben, Abwasser, Kompostgruben und Parkplätze außerhalb dieser Zone zu bewegen).

Sie benötigen unter anderem eine Lizenz, um den Untergrund zu nutzen.

Nach erfolgreichem Abschluss aller Registrierungsphasen erhalten Sie eine Genehmigung und eine Lizenz für den Brunnen. Die Lizenz gibt den Namen, die Adresse und die Merkmale des Inhabers an, da es sich um einen Kapitalgegenstand handelt, dessen Preis die Kosten für Wohnimmobilien übersteigen kann. Nach Abschluss der Bauarbeiten erhalten Sie einen technischen Pass für den Brunnen.

Fazit

Das Design des Brunnens und sein Design sind miteinander verknüpft und grundlegende Vorbereitungsschritte für den Bau einer Tiefwasserproduktionsstruktur (mehr als 30 Meter). Bei der Arbeit sollten alle Nuancen des geologischen Querschnitts und die mögliche Gefahr einer Kontamination und eines Überlaufens von Wasser berücksichtigt und Maßnahmen ergriffen werden, um diese Gefahr zu beseitigen. Das Video in diesem Artikel hilft, das Thema genauer zu verstehen.
