Voraussichtliche belüftung: zulassungshinweise und proben
Welche Arbeiten können Schätzungen für die Installation der Lüftung enthalten? Welche Normen für den Verbrauch von Hilfsstoffen und Personalkosten sollten zugrunde gelegt werden? Gibt es Standards für diese Kosten? In unserem Artikel werden wir versuchen, diese Fragen zu beantworten.

Liste der Arbeiten
Zunächst entscheiden wir, welche Arbeiten in den Kostenvoranschlag aufgenommen werden können.
Haupt
- Projektentwicklung und Erstellung der Projektdokumentation.
Hinweis: Das Projekt muss durch Berechnungen belegt werden, die seine Leistung und die fehlende Redundanz der Leistung des entworfenen Systems bestätigen. Es liegt auf der Hand, dass der Kunde nicht nur an Effizienz interessiert ist, sondern auch daran, seine eigenen Mittel zu sparen.
- Bei Bedarf - Demontage des alten Lüftungssystems, teilweiser Abbau von Trennwänden, Stanzschächte in den Decken.
- Installation von Luftkanälen, Lufteinlass- und Versorgungsschirmen und -gittern.
- Installation von Lüftern, Filtern, Heizungen, Klimaanlagen usw.
- Ein separater Punkt ist die Schätzung für die Inbetriebnahme der Lüftung.

Hilfsmittel
Neben der eigentlichen Montage und Demontage wird der Performer:
- Transport von Material und Ausrüstung.
- Be- und Entladen (einschließlich der Verwendung von Technologie, deren Arbeit separat bezahlt wird).
- Bau von temporären Standorten, Wäldern usw.
- Bei Abwesenheit zum Zeitpunkt des Arbeitsbeginns eine stabile Stromversorgung - Versorgung der Baustelle mit eigener Stromerzeugung.
Regulierungsdokumente
Zwei Dokumente sind nützlich, wenn Sie einen Kostenvoranschlag erstellen:
- State Elemental Estimation Normen (GESN), Abschnitt 20. Sie ermöglichen die Abschätzung des Ressourcenbedarfs (gleiche Arbeitsstunden, Dauer der Ausrüstung, Anzahl der Nieten usw.).

- Federal Unit Pricing (PER), Abschnitt 20. Dieses enthält die geschätzten Kosten für jede Arbeit, die während der Installation oder Demontage ausgeführt wird. Preise sind beratend in der Natur.
Hinweis: Neben PFR gibt es auch Territorial Unit Preise (TER), die auf die örtlichen Gegebenheiten (Logistik, Straßenzustand, saisonale Temperaturen usw.) zugeschnitten sind. Als Begründung für die Budgetierung können FER und TER verwendet werden.

Wir geben kurze Auszüge aus beiden Dokumenten.

Hesn
Nach diesem Dokument werden folgende Ressourcen benötigt, um einen Luftkanal mit einer Gesamtwandfläche von 100 m2 mit einer Wandstärke von 0,5 mm und einem Durchmesser von bis zu 200 mm zu verlegen:
Typ | Anzahl von |
Arbeitszeit | 167,86 Mannstunden |
Lohnkosten Maschinisten | 1,3 Mannstunden |
Handwindenbetriebszeit mit einer Zugkraft von bis zu 2 Tonnen | 0,39 Maschinenstunden |
Betriebszeit des Lichtbogenschweißers | 1,79 Autostunden |
Die Betriebszeit eines Lastkraftwagens mit einer Tragfähigkeit von bis zu 5 Tonnen | 0,78 Maschinenstunden |
Die Dauer des Krans mit einer Kapazität von bis zu 10 Tonnen | 0,52 Maschinenstunden |
Metallverbrauch für Kanalwände | 100 m2 |
Verbrauch von Bauschrauben, Scheiben und Muttern | 0,015 t |
Verbrauch von Schweißelektroden | 0,00045 t |
Versiegelung des Mastixverbrauchs | 0,00501 t |
Asbestkordverbrauch | 0,00089 t |
Verbrauch der Gummidichtung | 8 kg |

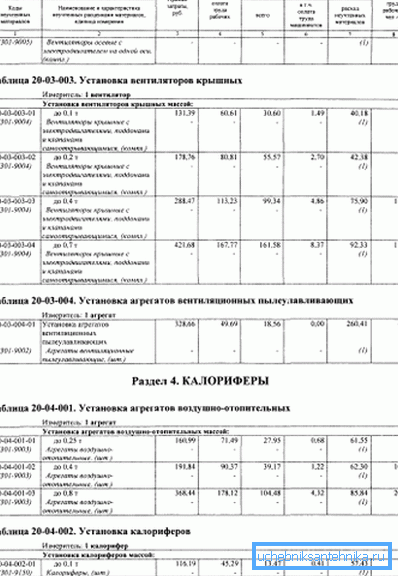

Fer
Die geschätzten Kosten, auf deren Grundlage die örtliche Schätzung für die Belüftung erstellt wird, stammen jedoch aus Bundespreisen für 2001. Als Modell dient der gleiche Luftkanal mit einer Wandstärke von 0,5 mm, einer Fläche von 100 m2 und einem Durchmesser von bis zu 200 mm.
Kostenkategorie | Wert und Einheiten |
Direkte Gesamtkosten | 2050, 56 Rubel |
Arbeitsentgelt | 1467 Rubel |
Maschinenbetrieb | 134,14 Rubel |
Zahlen Sie für Maschinisten | 7,02 Rubel |
Ausgaben für nicht abgerechnetes Material | 449,2 Rubel |
Zur Klarstellung: Die in das Projekt eingebundenen Materialien sind separate Ausgabenposten. Nicht berücksichtigte Materialien sind zum Beispiel der Austausch einer Schweißermaske durch versehentlich zerquetschtes Glas oder ein gebrochener Flansch eines verstellbaren Schlüssels während einer Bohle. Da der Großteil der Installationsarbeiten von Hand mit Hilfe von Handwerkzeugen ausgeführt wird, ist der menschliche Faktor der Hauptbestandteil der nicht erfassten Kosten.

Probe
Wir hoffen, dass die Anweisungen zur Budgetierung für den Leser verständlich sind. Untersuchen Sie nun die Probe. Ein Beispiel ist die Schätzung des Lüftungsgeräts, das von der Moskauer Firma Smeta-Moscow erstellt wurde; Aufgrund des begrenzten Umfangs unseres Materials präsentieren wir nur einen kurzen Auszug aus seinem Text.

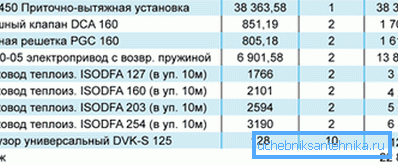

Positionsnummer | Begründung (Code und Nummer des Regulierungsdokuments) | Ausgabenposten | Anzahl von | Gesamtkosten der Zahlung, Rubel | Die Kosten für den Betrieb von Maschinen, Rubel | Die Kosten für Arbeiter, Arbeitsstunden |
1 | TER 20-06-002-01 | Installation typischer Versorgungskammern mit einer Kapazität von bis zu 10.000 m3 / Stunde ohne Bewässerungssystem | 1 | 1045,98 | 155.29 | 50,27 |
2 | TER 20-03-001-02 | Installation eines Radialventilators mit einem Gewicht von bis zu 0,12 Tonnen | 1 | 180.28 | 21 | 10,35 |
3 | TER 20-02-019-01 | Montage von Halterungen für Lüftungsgeräte (100 kg Produkt) | 0,08 | 1316,68 | 16.05 | 0,55 |
4 | TER 20-02-003-10 | Einbau von Lüftungsgittern mit Regelgitter aus Stahl 150x150 mm | 15 | 36.1 | 8,38 | 18.45 |
5 | TER 20-01-001-02 | Verlegung von Luftkanälen aus Aluminium oder verzinktem Stahl mit einer Dicke von 0,5 mm und einem Umfang von bis zu 600 mm (100 m2 Fläche) | 0,025 | 3123.92 | 216 | 4,83 |
6 | TER 20-01-001-03 | Verlegung von Luftkanälen aus Aluminium oder verzinktem Stahl mit einer Dicke von 0,5 mm und einem Umfang von 800, 1000 mm (100 m2 Fläche) | 0,36 | 2890.74 | 172.91 | 63,63 |
7 | SCM-300-9066-1 | Luftkanäle aus verzinktem Stahl mit einer Dicke von 0,5 mm (m2) | 38,5 | 9799 |

Fazit
Wir hoffen, dass unser Material dem Leser hilft, sich bei der Erstellung von Schätzungen zu orientieren. Wie üblich finden Sie weitere Informationen im beigefügten Video in diesem Artikel. Erfolge!
