Entwässerung des grundstücks
Wasser ist eine Quelle des Lebens, kann aber auch nachteilig wirken. Wenn sich auf Ihrem Gelände Boden befindet, durch den keine Feuchtigkeit eindringen kann, und es zu viel Niederschlag kommt, wird überschüssiges Wasser das Fundament des Hauses zerstören und viele weitere Unglücke verursachen. Um all diese Probleme zu vermeiden, muss die Baustelle entleert werden. Dieses System ermöglicht die Entfernung von Wasser und verlängert somit die Lebensdauer von Gebäuden und Bauten. Wie Sie es selbst machen, wird in diesem Artikel beschrieben.
Welches Entwässerungssystem soll man wählen?

Bevor Sie die Frage beantworten, wie eine Baustelle entwässert werden soll, lohnt es sich, über die vorhandenen Entwässerungssysteme zu sprechen. Von hier aus beginnen Sie mit der Auswahl der verwendeten Materialien und Geräte. Es gibt mehrere solcher Systeme, die üblicherweise in zwei Typen unterteilt werden können:
- offene Drainage;
- geschlossene Drainage.
Die erste Option ist die einfachste und billigste. Die meisten Menschen treiben den Wasserfluss auf dem Land oder in ihrem Garten auf diese Weise. Das Wesen offener (oder flächiger) Systeme ist recht einfach. Auf dem gesamten Gelände werden Gräben ausgehoben. Dann passen sie die Dachrinnen an (Sie können ohne sie auskommen), und dann werden sie mit Trümmern großer Bruchstücke gefüllt.

Offene Entwässerung kann leicht mit der Entfernung von Feuchtigkeit von der Oberfläche fertig werden, aber wenn Grundwasser nicht die Fundamente eines Gebäudes beeinträchtigen soll, sollten geschlossene Systeme verwendet werden. Solche Kommunikationen werden mehr kosten und es wird schwierig sein, sie ohne die Einschaltung von Spezialisten herzustellen.

Diese Systeme werden in Bereichen eingesetzt, in denen sich das Grundwasser nahe an der Oberfläche befindet. Entwässerungsrohre werden im gesamten Gebiet (oder in der Nähe des Hauses) in den Boden verlegt. Alle sind in einem System miteinander verbunden und entfernen das Wasser aus dem Abfluss. Oft ist dies ein natürlicher Graben oder eine Schlucht, aber Sie können einen Kanal gut machen. Eine solche Struktur sammelt Wasser und kann später für technische Zwecke verwendet oder mit Hilfe einer Aschensaugmaschine abgepumpt werden.
Vorstufe

Bevor Sie mit der Entwässerung eines Gartengrundstücks oder einer Sommerresidenz beginnen, müssen Sie einen Plan für das zukünftige System erstellen und geeignete Materialien auswählen. Es ist sehr wichtig, ein Schema zu erstellen, die Effizienz der Wasserentfernung hängt davon ab.

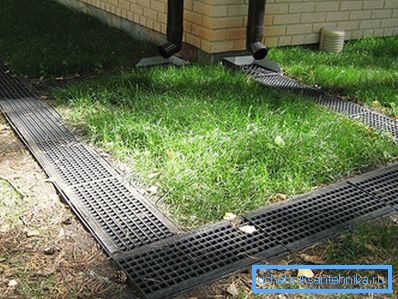

Der einfachste Weg, um einen Entwässerungsplan zu erstellen. Dazu ist es notwendig, die natürlichen Wege des Abflusses von Wasser durch Niederschlag und Schneeschmelze zu verfolgen. Jeder Standortbesitzer weiß, welche „Straßen“ Wasser fließt und wo es sich ansammelt. Alle diese Bereiche werden auf dem Plan dargestellt und anschließend graben Sie Abwassergräben entlang dieses Plans.

Spezialisten werden den Boden schneiden, je nach Struktur können Sie den Ort der Rohrverlegung verstehen. In der Regel befinden sich Abflüsse an der Verbindungsstelle der durchlässigen Schicht und des Bodens, was ein Hindernis für den Durchtritt von Feuchtigkeit darstellt. Zum Beispiel ist auf den Parzellen oft eine Schicht fruchtbaren Bodens. Ihre Dicke überschreitet selten 20 bis 30 cm, danach kommt eine Schicht aus sandigem oder sandigem Boden, und dann liegen Lehmböden. Anstelle der Verbindungsstellen der letzten unteren Schichten werden die Drainagerohre verlegt.

Wenn wir über die Wahl der Materialien sprechen, hängt es auch vom verwendeten System ab. Wie oben erwähnt, können Sie bei externer Entwässerung zur Entfernung von Wasser Folgendes verwenden:

- Dachrinnen oder Tabletts. Diese Ausführungen können aus verschiedenen Materialien hergestellt werden. Heutzutage werden meistens Kunststoffwannen verwendet, sie können jedoch aus Beton, Metall oder anderen verfügbaren Werkzeugen hergestellt werden.
- Sie können auf die Dachrinnen verzichten, wenn Sie den Graben mit Kies füllen. In Gräben bis zu 2/3 der Höhe werden Steine mittlerer Fraktionen aufgefüllt und dann feiner Kies nach oben gegossen. Sie können den Graben von oben mit Rasen bedecken.

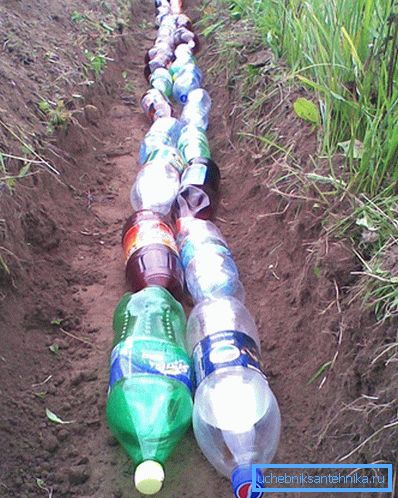

- Sie können die Faserdrainage mit Reisigbündeln verwenden.

Wenn die Entwässerung des Standortes durch Verlegen von Rohren (Abflussrohren) in den Boden erstellt wird, hängt ihre Wahl bzw. die Art der Verlegung weitgehend von den Eigenschaften des Bodens ab. Zum Beispiel:

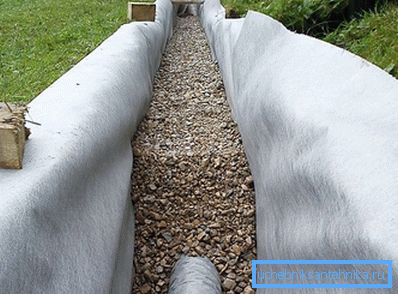

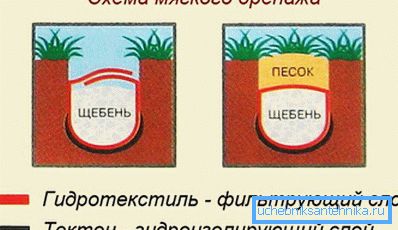

- Bei sandigem Boden ist es erforderlich, einen Splitt aus zerkleinertem Stein als Filter zu verwenden und alles mit Geotextil einzuwickeln. Diese Verlegungsmethode trägt dazu bei, eine Verschlammung der Löcher in den Rohren zu verhindern und somit den Wasserabfluss zu verbessern.
- Wenn der Boden lehmig ist, ist es auch notwendig, sie mit Geotextil einzuwickeln, aber Sie können ohne Schutt auskommen.
- Bei Anwesenheit von Ton am Standort kann nur ein Schotterfilter verwendet werden.
- Wenn sich in dem Gebiet Steinbruch befindet, ist das Vorhandensein von Filtermaterial optional.

Neben den Abläufen selbst und dem Filtermaterial müssen Schächte für den Bau von Tiefentwässerung vorbereitet werden. Sie werden an jeder Biegung der Rohrleitung oder an langen geraden Abschnitten installiert. Solche Konstruktionen sind einfacher zu kaufen, in der Regel sind sie aus Kunststoff gefertigt und verfügen bereits über alle erforderlichen Einlass- und Auslassanschlüsse sowie eine Klappe.
Fortschritt

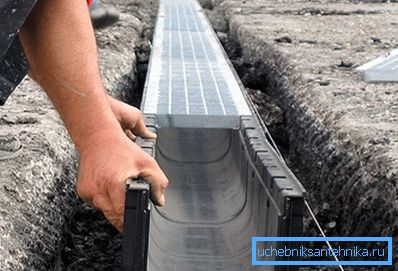

Die Anordnung des Oberflächenwasserabflusssystems ist einfach. Kleine Gräben wühlen entlang vorgezeichneter Linien. Wenn Rinnen verwendet werden, wird ein zehn Zentimeter großes Sandkissen auf den Boden gelegt (Sand muss verstopft sein), und die Rinnen werden darauf gelegt. Von oben sind sie mit Barren bedeckt, damit der Müll das System nicht verstopft.

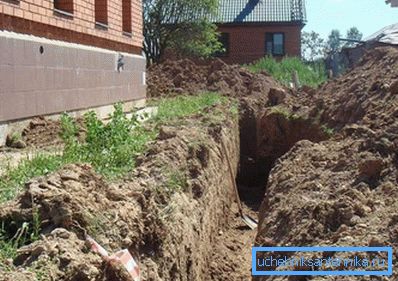

Es ist schwieriger, eine tiefe Drainage zu bauen. Hier ist es notwendig, eine große Anzahl von Erdarbeiten durchzuführen. Zunächst ist es notwendig, Gräben mit ausreichender Tiefe entlang der zuvor markierten Linien auszuheben. Zweitens, an Stellen des Biegens des Systems und bei langen geraden Abschnitten, in denen Gruben für die Ausrüstung von Schächten ausgehoben werden.

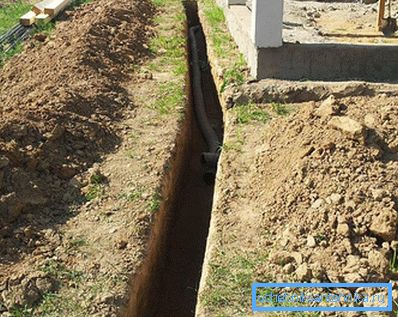

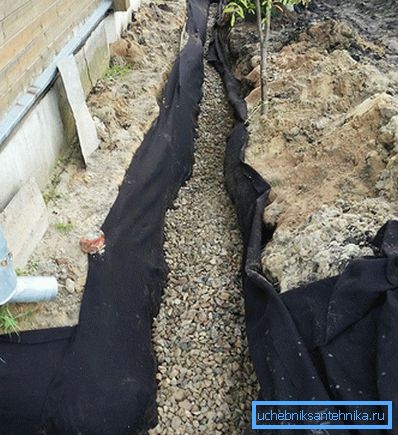

Der nächste Schritt wird die Vorbereitung der Basis sein. Wenn der Boden vor Ort geotextiliert werden muss, wird das Material über die gesamte Oberfläche des Grabens gelegt. Wenn kein Geo-Gewebe benötigt wird, wird ein 10-15 cm dickes Sandkissen auf der Unterseite angeordnet (Sand muss gestampft werden). Gegebenenfalls wird die gleiche Schicht Schutt gegossen. Danach können Rohre (Abläufe) verlegt und verbunden werden. Von oben wird ggf. auch eine Schuttschicht gegossen und alles in Geotextilien gehüllt.
Bei der Vorbereitung der Gründung der Gräben müssen Sie die Neigung beobachten. Sie wird mit einer Geschwindigkeit von 7 cm pro 10 Meter Rohre hergestellt. Die Steigung sollte in Richtung der Einzugsstellen sein. Es ist besser, die Neigung vor dem Verlegen der Rohre zu überprüfen, andernfalls müssen Sie das gesamte System wiederholen.
Video
In diesem Video erhalten Sie Tipps und Empfehlungen zum Ablaufbereich:
Foto
